发布时间:2023-10-06 作者:华西集团宣传文化中心 阅读:65
10月4日,在马来西亚新山普平数据中心(PDG JH1 DATA CENTER)一期EPC项目(以下简称“普平数据中心项目”)建设现场,随着一根8.2吨,长15.55米方型钢柱,缓缓吊起,稳稳地落在基座之上,项目钢结构首吊成功,拉开了主体钢结构施工序幕。该项目是继新山蝴蝶数据中心三期、四期EPC项目、吉隆坡猎豹数据中心EPC项目后,深圳中华西马来公司新签的第4个数据中心EPC项目。同日,深圳中华西马来公司与业主就马来西亚新山普平数据中心机电工程达成了一致协议,普平数据中心项目成为继吉隆坡猎豹数据中心EPC项目后,集团又一个土建、安装全链覆盖的海外工程总承包项目。

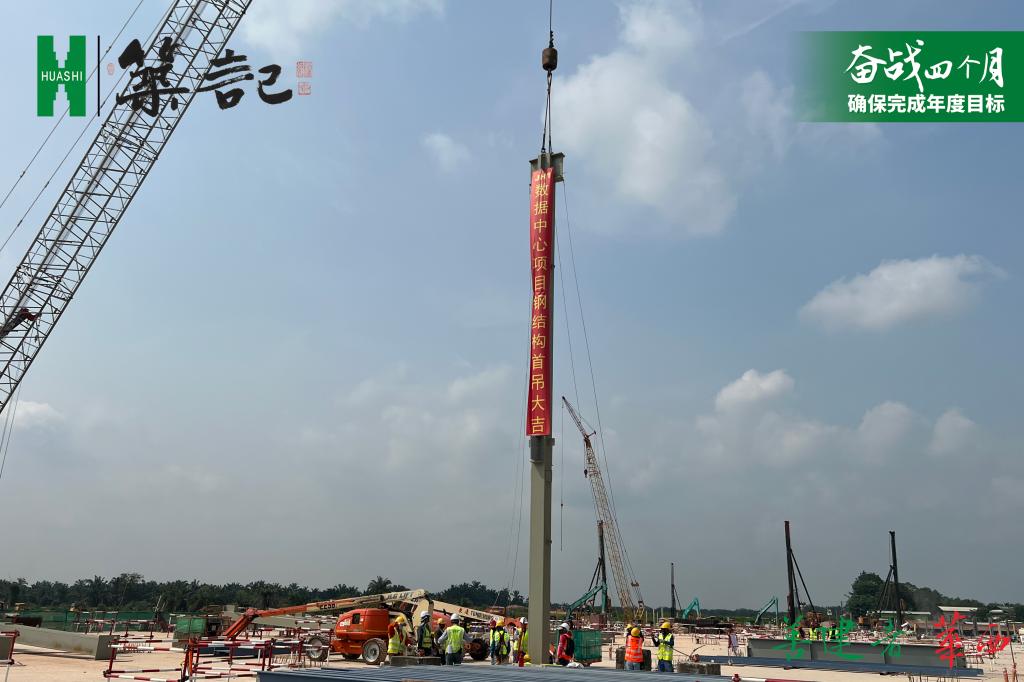

| 普平数据项目钢结构首吊现场
抢底板 优方案 寻求钢结构吊装最优解
今年7月,钢结构海上运输受台风影响等因素,工期滞后10天。为按时完成吊装任务,确保数据中心主体施工节点提速,自8月22日以来,项目进入紧张的抢工阶段,调整人员组织,现场工人增加至400多人,通过24小时轮班工作模式,中方员工放弃回国休假,拼抢底板、赶进度。
| 项目大干快上现场
为解决现场回填土供土不满足进度问题,及时调整方案,局部优先桩基施工,后进行土方回填;为解决方桩产能不足问题,优化施工方案,将部分区域方桩改成圆桩,加速推进现场进度;项目优化桩基形式,优化桩基设计新增跨中桩基,将有梁底板改为无梁底板并优化减少桩径类型,加快回填进展。同时,同桩基分包提前沟通,提前锁定10台桩机,为此次钢结构吊装做好了充足准备。
在具体实施上,厂房跨度较之前预估的增大约20%,项目技术团队经过8轮10余次反复论证,一方面降低单钩件重量,另一方面将原有150吨履带吊提高到250吨履带吊,确保钢结构安装进度。
华西方案缩短工期获业主肯定
早在项目承接之初,深圳中华西马来公司创新市场拓展模式,以“施工设计科研一体化”全要素导入市场,做增量,拓新量。项目人员将传统混凝土结构调整为“钢结构工厂预制-现场安装”的设计施工方案,使用楼承板、成品外墙板、预制内墙板等构件,比传统方式工期缩短超过30%以上,并在众多方案中脱颖而出,确定为最终建设方案。

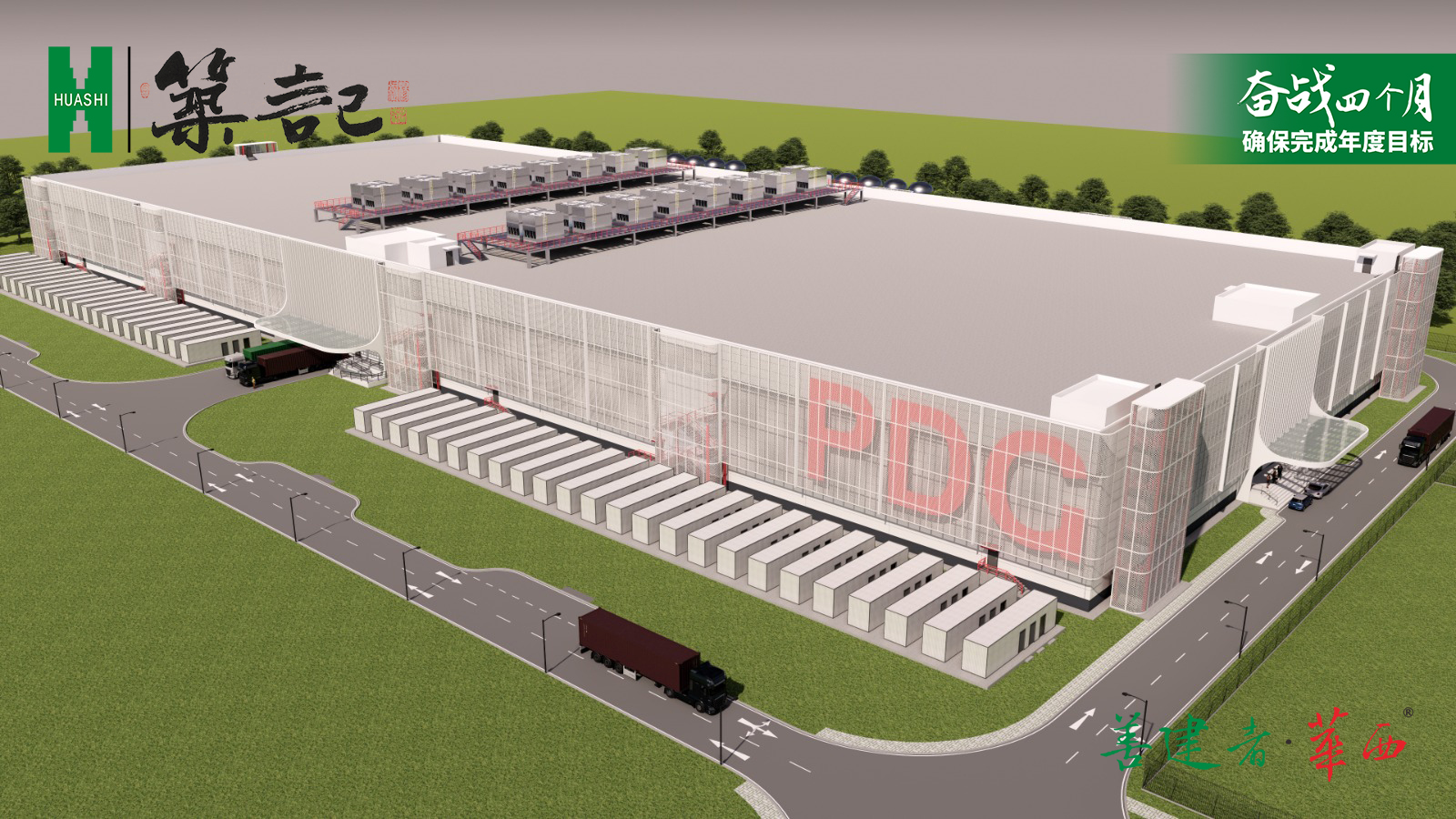

| 项目效果图
为确保钢结构供应,今年5月-6月期间,马来公司派遣人员组成考察团到厂家实地考察,对厂家的生产规模、质量、进度等能力进行评估,全球锁定供应商,满足供应需求。
